瓜坡变电站2#主变顺利投运
发布时间:2022-04-11     作者:孙晓军 刘娟娟   分享到:

2022年4月7日23时,陕化公司电仪分厂瓜坡变电站2#主变顺利投运。


1#后置发电机停运时,瓜坡变1#主变负荷达到满负荷运行,BDO在增加负荷或者开停设备时,就会超过1#主变的规定负荷,存在过负荷的隐患,为了保证供电系统的安全稳定运行,陕化公司电仪分厂申请将以前处于封存状态的2#主变投入运行。

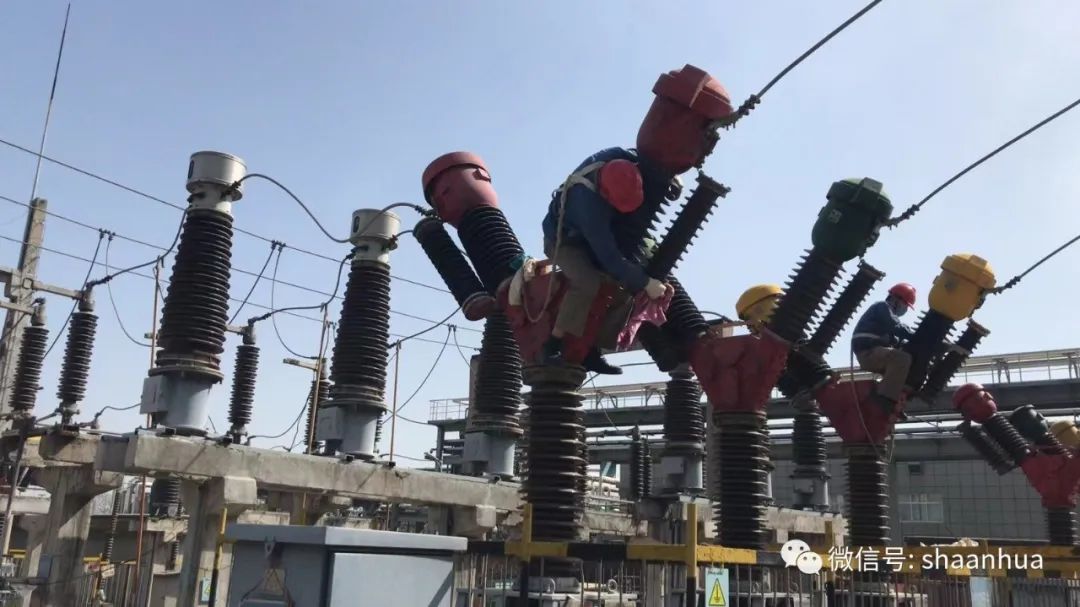

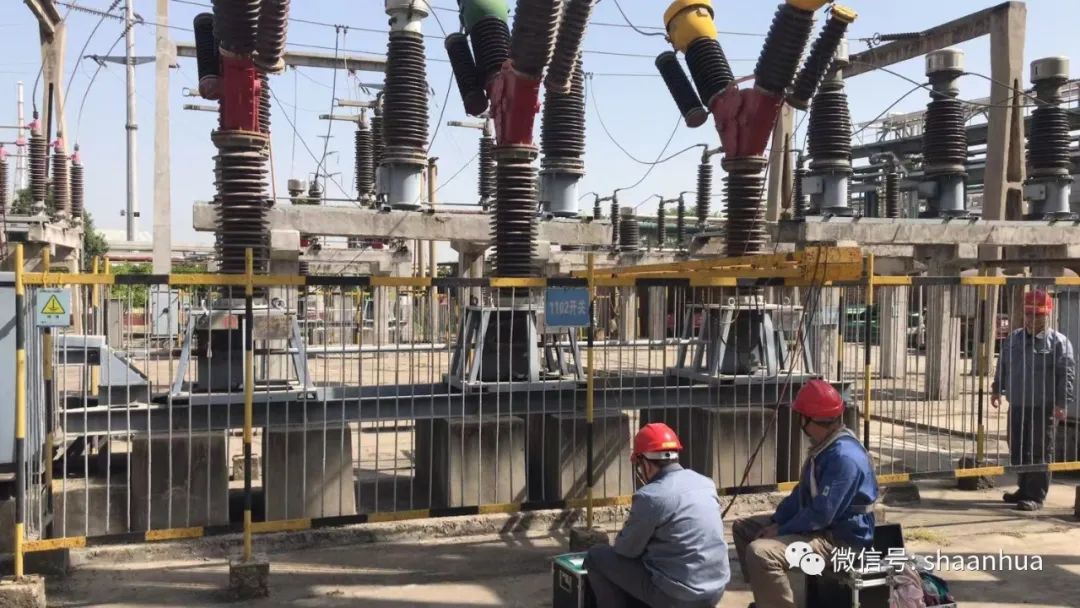

电仪分厂邀请西安福润德公司专家,对2#主变进行了整组预防性试验。通过变比、直阻、介损、耐压等技术检查等整组实验的方式,及时发现电气隐患,提前处理解决,保证主变可靠正常运行。通过此次预防性试验,消除了2#主变电气隐患,为确保2#主变安全正常运行、减少系统运行风险、增大系统电力容量创造了条件,同时稳定了电力系统运行,为提能增效提供了有力保障。


此次主变电站在关键时刻顺利投运,得益于电仪分厂未雨绸缪,前期做了充分的准备工作。分厂组织人员提前对长期封存的2#主变的各个部件进行仔细检查维护、修理更换,按规程进行各项试验确保其运行的安全性;最后做了全套联锁实验保证运行的可靠性。2#主变具备运行条件后,技术人员做出了详实的《2#主变投运方案》,工作人员齐心协力、加班加点圆满完成任务。

2#主变顺利投运,既保证了陕化公司供电系统的安全运行,又增加了供电系统负荷的调控手段。(电仪分厂 孙晓军 刘娟娟)
