检修新闻眼 | 首次检修协调会&检修动态
发布时间:2022-06-09     作者:刘江涌   分享到:

6月8日下午5点,在煤化工监控中心一楼会议室召开系统大修首次协调会,各分厂汇报了主要检修项目进度情况及需协调的问题,各专业组汇报了各自工作开展情况,并对氨压机凝汽器改造、二氧化碳压缩机检修、入工段大阀检修、检修人员调配等检修项目进行了具体安排。公司党委副书记、总经理燕鸿文、 副总经理王光明、张进华、副总工程师邓超、樊小明出席会议,各专业组组长、各分厂厂长、陕鼓公司检修负责人参会。


会议指出,此次系统大修开局顺利,工艺处置配合较好。在全力投身系统大修的同时,更要重视运行系统的工艺指标控制,涉及公用工程调整时,更要关注对对生产系统的影响。

会议要求,各单位要进一步规范盲板管理,严格变更管理,施工质量验收要严格把关,做到现场确认。计划调度组要牵头协调监督,设法提高办票效率,对于次日的检修票证办理,当日就要提早筹划,抢抓清早气温低的有利时机,确保清早八点之前,现场所有检修票证办完。各职能部门要俯下身子,加强走动式管理,以现场服务为主,能够积极协调解决现场各种问题。安全环保意识不能松懈,不得胡乱排放,严格执行GB30871的规范要求,尤其要重视五塔的安全检修方案,认真交底。生产部要紧盯系统氮气需求量,按需购置。

会议强调,正值安全月活动,各单位要把安全管理工作放在首要位置,严格执行保命八条及其他相关规章制度。生产技术部要对应原工艺处理方案,再次核查现场执行情况。对于类似变换催化剂装填等特种作业,安全环保消防组要确保防护物资到位,医疗组要确保作业现场救护车配备到位。分厂一把手要关注检修主线项目,检修票证办理更要给主线项目让路。陕鼓气体要有紧迫感,同步力赶检修进度。针对大修过程中,所有涉及新增、删除项目,务必打变更审批报告,经大修指挥部同意后方可变更。要以高度的责任心应对检修质量把控、检修过程及完工质量验收,做到层层把关、层层验收

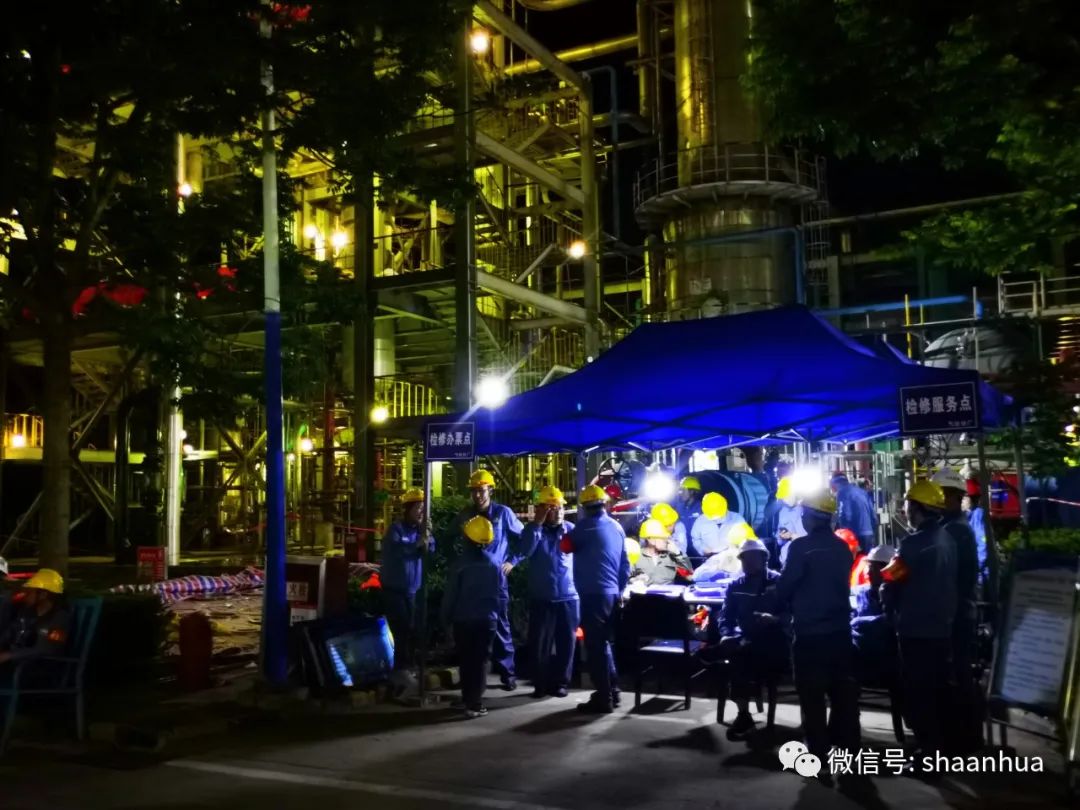

69日开始,每天早730各职能组要召集组员喊话,强调安全及其他事项,布置当日工作,要鼓足干劲,以饱满的热情、扎实的作风投入到大检修的各项工作中去。

目前主要厂控项目,除T2606塔盘改造、二氧化碳压缩机大修项目较计划稍有推后之外,其他五项均按计划甚至个别较计划提前进行。

6月8日分厂开工项累计112项,开工率21%,完工23项,完工率4%。(机械动力部   刘江涌)
